In 2012 schlossen sich Stadt- und Gemeindewerke des Landkreises Konstanz, Solarcomplex und die Bürger-Energie Bodensee zur Interessensgemeinschaft Hegauwind zusammen.
Gemeinsam suchten wir nach möglichen Standorten, um auch in unserer Region einen ersten Windpark zu errichten.
Der Windpark Verenafohren auf der Gemarkung von Tengen war das erste Ergebnis dieser gelungenen Zusammenarbeit.
Die Bürger-Energie Bodensee ist mit 9,1% an der Projektgesellschaft "Hegauwind GmbH & Co. KG Verenafohren" beteiligt.
Nähere Infos siehe auch unter www.verenafohren.de
Technik
Anlagenanzahl | 3 Windenergieanlagen (Nordex N 131) |
Nennleistung | je 3,3 MW |
Stromertrag | ca. 20 Mio KWh/Jahr |
Rotor- durchmesser |
131 m |
Nabenhöhe | 134 m |
Gesamthöhe | 199,5 m |
Turm | Hybrid; Beton/Stahl |
Gemarkung | Stadt Tengen – Wiechs a.R. |

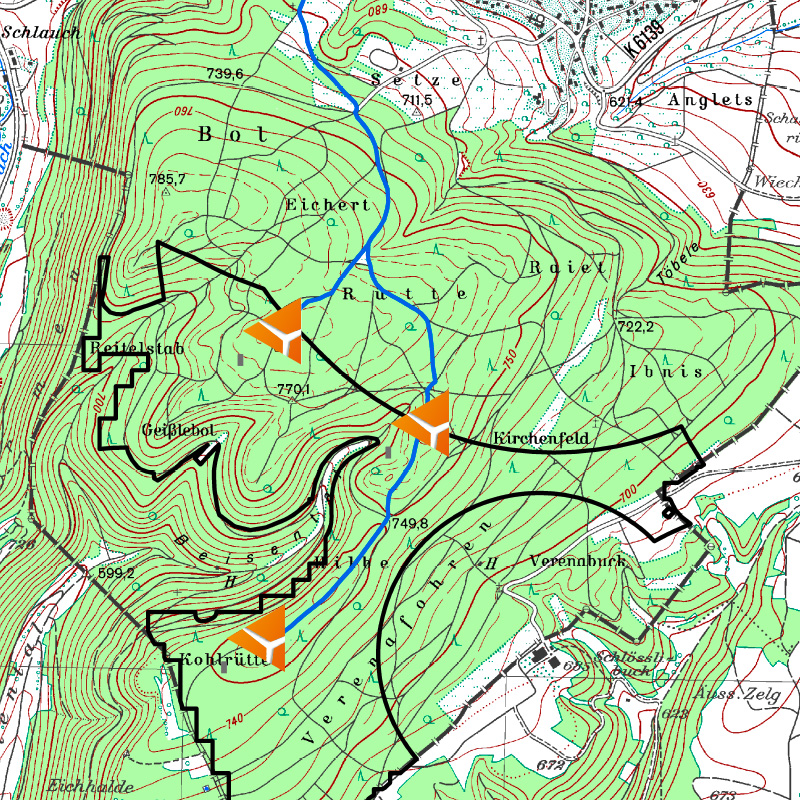

Windpark | ca. 76 ha |
Zuwegung | auf bestehenden Waldwegen |
Investitions- summe |
rund 16,3 Mio € Netto |
Aktivitäten
Im Februar 2016 konnten die Rodungsarbeiten abgeschlossen werden. Wegebau und Fundamentarbeiten wurden ebenso planmäßig durchgeführt.
Der Bau der drei Anlagen konnte im Mai 2017 erfolgreich abgeschlossen werden.
Nach einem mehrmonatigen Probelauf, bei dem Feinabstimmungen und Optimierungen an den Anlagen vorgenommen wurden, laufen seit Januar 2018 die drei Windkraftwerke im Regelbetrieb.
Sämtliche Informationen zum Projekt erhalten Sie auf www.verenafohren.de
Windmessung | im Rahmen des IG Hegauwind-Messkonzeptes: 4 Monate LIDAR-Messung und Abgleich mit Mastmessung (ein Jahr) auf der Stettener Höhe; durchschnittliche Windgeschwindigkeit bei +/- 6 m/s |
Ertragsgutachten | TÜV-Süd und Deutsche Windguard: wirtschaftliche Voraussetzung gegeben |
Bürgerinformation | öffentliche Veranstaltungen auf deutscher und Schweizer Seite |
Grundstückssicherung | Pachtvorverträge wurden abgeschlossen |
Parklayout | maximal drei Windenergieanlagen |
Artenschutzgutachten | vertiefende Untersuchungen in Abstimmung mit LRA sind abgeschlossen |
Schall- und Schattenwurf | Gutachten erstellt |
Planung der Zuwegung | Planung der Zuwegung abgeschlossen |
Netzeinspeisung | 1 WEA über Wiechs (D); 2 WEA über Merishausen (CH) |
Bau / Fertigstellung | Die Bauphase lief von Sommer 2016 bis Frühjahr 2017. Die Inbetriebnahme der Anlagen fand im Mai 2017 statt. |
Stand: Juni 2017
